樓承板的施工技術難點分析

文章出處:施先生人氣: 發表時間:2017-11-21 13:48:05【
     樓承板的施工技術難點分析,下面和小編一起來看看吧!

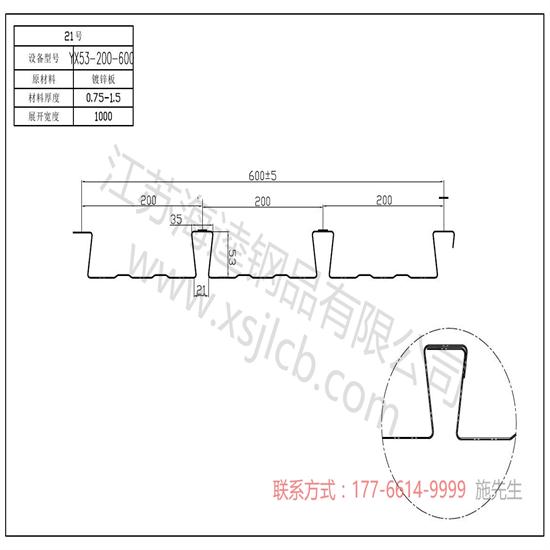

    樓承板與主梁平行鋪設且鍍鋅鋼板搭接到主梁上不小于50m處,然后將鍍鋅鋼板與鋼梁點焊固定,焊點間距要嚴格按設計要求控制,以防漏漿。樓承板與鋼柱交接部位,需在柱邊焊接角鋼,以支撐模板及防止漏漿。根據支架現澆相同的分區安裝方案,每個區域的施工周期只需12天,每個循環可以節省工期9天。hk123
樓承板的施工技術難點分析
    在安排同樣作業面的情況下,9m層總工期壓縮到4個月,比普通樓板施工工期縮短3個月,達到了預期的目標,同時減少了勞動力設備,物質材料的投入,節約施工成本約120萬元。深圳北站的工程實踐表明,鋼筋桁架自承式樓板產品能夠滿足建筑樓板快速,安全,優質施工的需要,值得應用和推廣。

    按照總體的施工順序,把施工區域細分為幾個區段,然后對各區段按順序供貨并對各樓承板的吊裝進一步細化,根據樓板的鋪設位置,利用輸送泵將混凝土泵送至樓層澆筑點,局部板塊混凝土澆筑量少時可用塔吊等垂直運輸工具),這樣減少了現場倒運的次數,使現場施工更加簡明。
